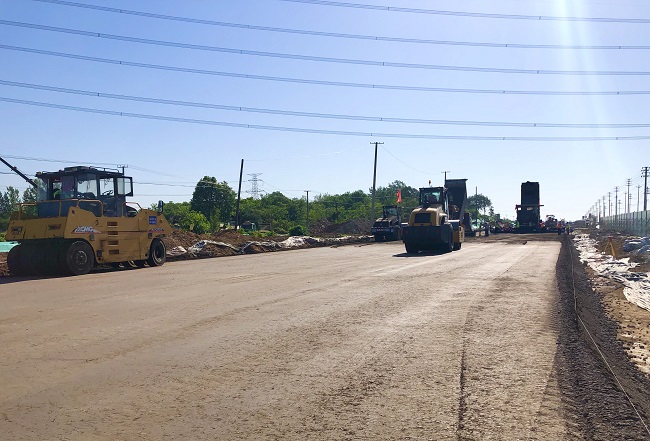

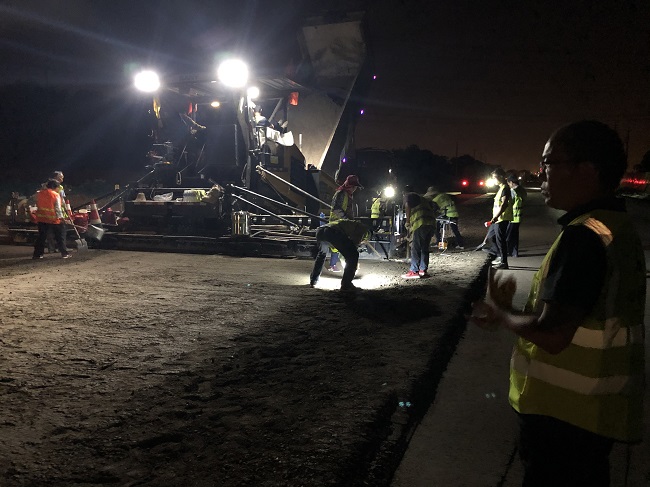

6月5日,隨著最后一車水泥穩定碎石的順利攤鋪,繁華大道(紫蓬山森林公園-將軍嶺路)改造工程項目半幅水穩攤鋪工作圓滿結束,為接下來的半幅通車奠定了基礎,向著通車目標又邁進重要一步。
自進入大干階段,一場與時間賽跑的比賽就此展開。在早日實現通車目標信念的鼓舞下,項目部全體員工以攻堅克難的雄心壯志,克服雨天、高溫等不利因素,加大投入、自我加壓、主動出擊。截至目前,00+50-69+20半幅機動車道三層水穩攤鋪完成,14+00-28+80、43+00-69+20半幅機動車道第一、二層瀝青攤鋪完成。一工區累計施工沉井11座、檢查井10座,污水頂管893米;二工區累計施工沉井12座、檢查井25座,污水頂管1382米;14+00-28+80、43+00-69+20段已完成換幅導改。

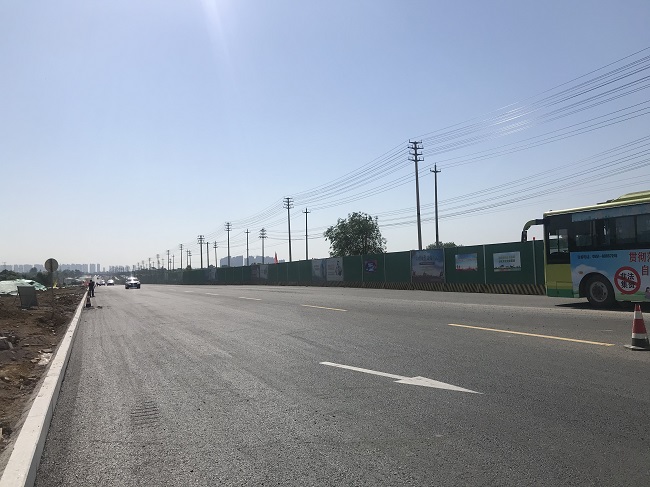

接下來,繁華大道項目將積極開展集團公司“學黨史、保安康、搶工期、爭一流”勞動競賽活動,戰酷暑、搶晴天、斗雨天,緊抓施工黃金季節,全力沖刺10月1日主車道通車目標任務。計劃6月中旬半幅機動車道第一、二層瀝青混合料面層攤鋪全部完成實現半幅通車,為另一半幅施工創造條件,確保安全、質量、工期目標順利實現。
